Zuidpark
Openingsfeest het Zuidpark
Opening Schippersdok
Op vrijdag 23 juni 2023 opent het tweede deel van Zuidpark. Dat is het centrale gedeelte tussen de Gillisplaats en de Museumstraat. Het volledige park is klaar tegen de lente van 2024.
Werken voor de tweede en derde fase van Zuidpark
Aanleg fase 2 - Schippersdok

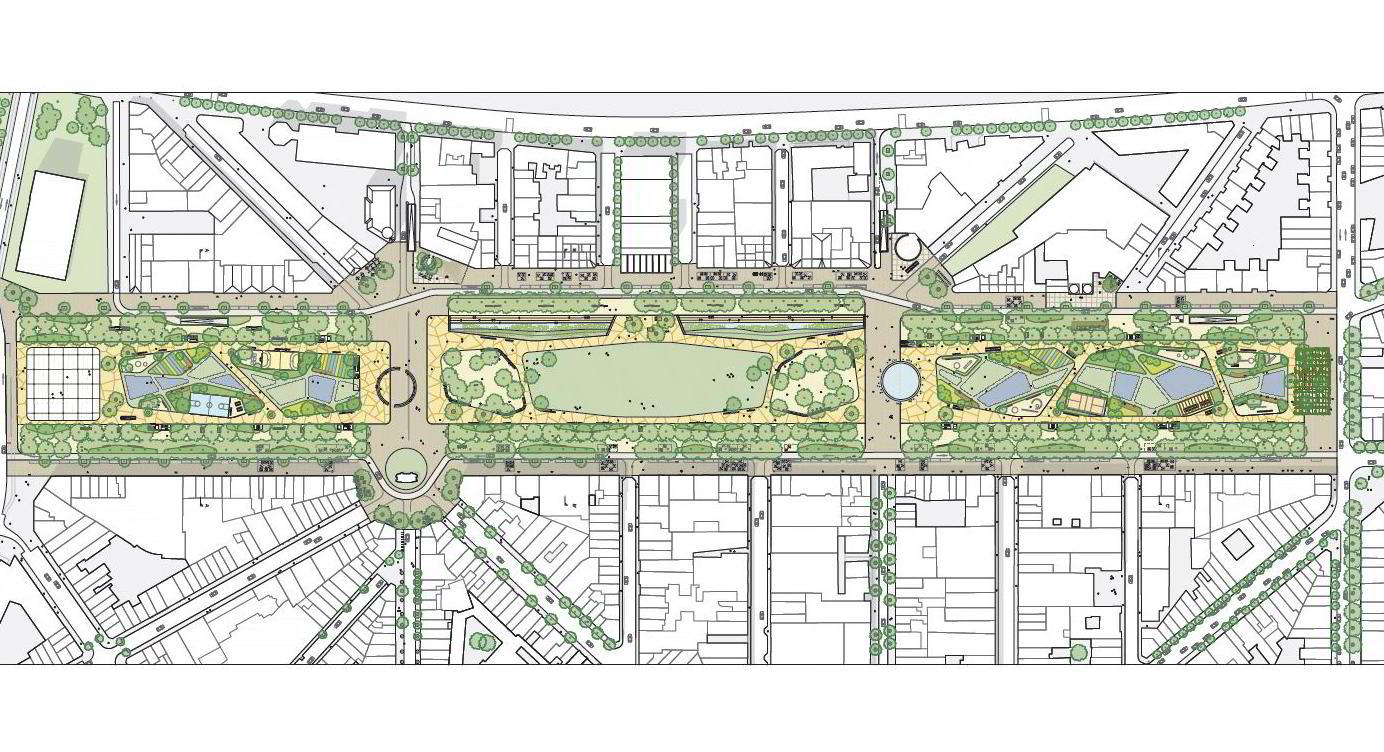

De werken voor de aanleg van het tweede deel van Zuidpark, tussen de Gillisplaats en de Museumstraat, zijn volop bezig. Ondertussen zijn de Vlaamsekaai en de Waalsekaai in deze zone opnieuw bereikbaar. Onder de grote grasweide werd een ondergrondse buffer voor regenwater aangelegd. Daardoor wordt, bij hevige regen in de toekomst, het water opgevangen om wateroverlast in de wijk te vermijden. De parkaanleg boven op de buffer is ondertussen volop gestart. Er worden ook 2 grote waterbassins uitgegraven die het water van de Vlaamse- en Waalsekaai opvangen. Aan de ene zijde komen grote zittreden, aan de andere zijde komt oeverbeplanting. Het park in deze zone is klaar tegen de lente van 2023.
Aanleg fase 3 - Kooldok
Sinds 3 oktober zijn ook de werken gestart voor de aanleg van het derde en laatste deel van Zuidpark, tussen de Scheldestraat en de Wapenstraat. Hier komen onder andere speeltuinen, een hondenloopzone, een speelfontein en een pergola.
Heraanleg Vlaamsekaai:
• De nutswerken zijn volop lopende en zullen de komende weken afgewerkt worden.
• Van 9 januari tot de zomer van 2023 wordt de Vlaamsekaai heraangelegd tussen de Scheldestraat en de Museumstraat. Er is geen gemotoriseerd verkeer mogelijk.
• Alle horecaterrassen op de Vlaamse- en Waalsekaai tussen de Scheldestraat en de Museumstraat sluiten tot de zomer van 2023.
Heraanleg Waalsekaai
• Sinds 3 oktober is de heraanleg van de Waalsekaai gestart, tussen de Scheldestraat en de Wapenstraat. Die werken duren nog tot de zomer van 2023. Er is geen gemotoriseerd verkeer mogelijk. In de zomer van 2023 zijn de Vlaamse- en Waalsekaai afgewerkt. De oplevering van het afgewerkte Zuidpark is voorzien tegen de lente van 2024.
Meer informatie over de bereikbaarheid is steeds te vinden op www.slimnaarantwerpen.be. Klik hier voor de rechtstreeks link.
Start werken derde en laatste fase Zuidpark
Op maandag 3 oktober starten de werken voor het derde en laatste deel van het park, tussen de Scheldestraat en de Wapenstraat, boven het voormalige Kooldok. Hier komen onder andere speeltuinen, een hondenloopzone, een speelfontein op het Museumplein, en een deel van de voormalige hangar op de Scheldekaaien als pergola.
Impact werken
Vanaf 3 oktober starten niet alleen de werken aan het laatste parkdeel, maar ook aan de Vlaamse- en Waalsekaai tussen de Scheldestraat en de Wapenstraat:
• Op 3 oktober starten de nutswerken op de Vlaamsekaai tussen de Verlatstraat en de Scheldestraat, parkeren op de Vlaamsekaai in deze zone is niet meer mogelijk tot het einde van de werken begin 2023;
• Het kruispunt met de Scheldestraat en de Vlaamsekaai wordt een aantal dagen afgesloten;
• Ook de Verlatstraat en de Vorstermanstraat worden een aantal weken afgesloten richting de Vlaamsekaai;
• Van 3 oktober tot de zomer van 2023 start de heraanleg van de Waalsekaai tussen de Scheldestraat en de Wapenstraat. Er is geen gemotoriseerd verkeer mogelijk;
• Alle horecaterrassen tussen de Scheldestraat en de Wapenstraat op de Vlaamse- en Waalsekaai sluiten van 3 oktober ’22 tot de zomer van 2023.
In de zomer van 2023 zullen zowel de Vlaamse- als de Waalsekaai volledig afgewerkt zijn. Het volledige Zuidpark zal klaar zijn tegen de lente van 2024.
Informatie over de bereikbaarheid is steeds te vinden op www.slimnaarantwerpen.be. Klik hier voor de rechtstreeks link.
Stand van zaken werken fase 2
De werken voor de aanleg van het tweede deel van het park, boven het voormalige Schippersdok (tussen de Gillisplaats en de Museumstraat), zijn volop bezig. Naast een grote grasweide in het midden, twee waterbassins en ruime cirkelvormige zitbanken komt er ook een wandelpromenade tussen de dubbele bomenrij, en veel groen. Ook de Vlaamse- en Waalsekaai in dit gedeelte ondergaan een transformatie. Deze werken eindigen in de lente van 2023.
Vanaf 3 oktober is de Vlaamsekaai in deze zone opnieuw bereikbaar. De Waalsekaai zal tussen 3 en 28 oktober beperkt bereikbaar zijn voor bewoners; vanaf 28 oktober is ze opnieuw volledig bereikbaar vanuit de Luikstraat, de IJzerenpoortkaai en de Visserskaai.
Zuidpark
De zoektocht naar de nieuwe naam voor het park is afgelopen. In totaal stemden 3.696 mensen. De naam Zuidpark leverde 2.895 stemmen op en is daarmee de duidelijke winnaar.
Park zkt.naam
Opening eerste deel park
Aanleg park fase 2 Gedempte Zuiderdokken - Schippersdok
Op maandag 10 januari starten de werken voor de aanleg van de tweede fase van het park op de Gedempte Zuiderdokken. Dat is het centrale gedeelte boven het voormalige Schippersdok.
De werken verlopen in 2 fases:
• Fase 1: 10 januari 2021 - zomer 2022:
- Aanleg van de riolering en heraanleg Waalsekaai tussen de Lakenstraat en de Wapenstraat en in het park
- Vanaf 31/01: aanleg van de riolering en heraanleg Vlaamsekaai tussen de Gillisplaats en de Museumstraat
Tijdens deze fase zullen de woningen en handelszaken langs de Vlaamse- en Waalsekaai van Schippersdok niet bereikbaar zijn voor voertuigen. Indien u eigenaar bent van een parkeergarage kan u tijdens de werken een minderhindervergunning aanvragen bij de stad Antwerpen via het e-loket op www.antwerpen.be. Handelaars die hinder ondervinden, kunnen een hinderattest aanvragen via www.ondernemeninantwerpen.be
Op parking Schippersdok, parallel aan de Vlaamsekaai, wordt er een omleiding voorzien zodat de auto- en busparking bereikbaar blijft. Deze omleidingsweg is tevens de route voor fietsers en is bereikbaar via de Museumstraat.
De 2 sportvelden, de speeltuin en de hondenloopzone langs de Vlaamsekaai verdwijnen tijdens deze fase van de werken. In de lente van 2022 opent het eerste deel van het park ter hoogte van Steendok met een nieuw sportveld en een speeltuin. In de laatste fase van de heraanleg van het park wordt er ook een nieuwe hondenloopzone voorzien. Tot die tijd kan u terecht in de hondenloopzones op de De Gerlachekaai en de Singel.
• Fase 2: september 2022 – lente 2023
- Aanleg park met twee waterbassins, een groot grasveld, grote zitbanken, bomen, struiken, bloemen
Bekijk hier de presentatie van 5 minuten over de werken.
Gewijzigde wijkcirculatie
De huidige wijkcirculatie zal tijdens de werken wijzigen. Op onderstaand plan ziet u de straten die vanaf 10/01/2022 van rijrichting veranderen.
Nieuwe wijkcirculatie vanaf 1 oktober 2021
De wijkcirculatie op de Gedempte Zuiderdokken verandert: tien straten met éénrichtingsverkeer krijgen definitief een andere rijrichting.
Vanaf vrijdag 1 oktober worden de Waalse- en Vlaamsekaai tussen de Van der Sweepstraat en de Verviersstraat opnieuw opengesteld voor verkeer, nu parking Steendok af is.
Gewijzigde rijrichting
De volgende straten, alle met éénrichtingsverkeer, wijzigen van rijrichting op 1 oktober 2021, de nieuwe rijrichtingen zijn definitief en blijven ook na de werken van kracht:
• Gijzelaarsstraat;
• Kasteelstraat;
• Museumstraat;
• Namenstraat;
• Pourbusstraat;
• Verviersstraat;
• Vlaamsekaai;
• Waalsekaai;
• Wapenstraat;
• Verschansingstraat.
Enthousiaste tuiniers gezocht voor de eerste samentuin op de Gedempte Zuiderdokken
Nieuwsbrief Het Zuid in verandering - juni 2021
Met deze nieuwsbrief houden we je graag op de hoogte van de werken op en rond de Gedempte Zuiderdokken. Eind vorig jaar startten de werken voor de eerste fase van het park, de heraanleg van de Vlaamse- en de Waalsekaai en de tweede ondergrondse parking Kooldok. We zoeken ook enthousiaste tuiniers om de eerste samentuin mee op te starten.
Steenbrug kwam even terug aan het licht
Stadsarcheologen brengen de Steenbrug aan de Gedempte Zuiderdokken terug aan het licht. De brug bood als industrieel waterbouwkundig erfgoed even een levende kijk op het vroegere Antwerpen. Lees meer in het interview met de Stadsarcheoloog, terug te vinden onder 'media en nieuws'
Parking Steendok opent op 3 december 2020 de deuren.
Op 3 december 2020, om 12 uur, opent parking Steendok zijn deuren. De parking is alle dagen, 24 op 24 uur, open. Naast een dagtarief zijn er ook verschillende abonnementsformules beschikbaar. Meer informatie over de prijzen en abonnementen vindt u terug op www.q-park.be.
Nieuwsbrief Het Zuid in verandering
In deze nieuwsbrief houden we u graag op de hoogte van de werken op en rond de Gedempte
Zuiderdokken. Eind dit jaar opent de eerste ondergrondse parking Steendok en verandert de parkeertariefzone tussen de Kaaien en de Leien. Ook de aanleg van de eerste fase van het park en de bouw van de tweede ondergrondse parking Kooldok gaan weldra van start. We informeren u ook graag over de werken in de
zijstraten, de afbraak van het woonblok in de Van der Sweepstraat en de werken aan de Kaaiweg ter
hoogte van Sint-Andries en Zuid
Bouw parking Steendok
De bouw van de parking is eind 2019 terug van start gegaan. In het najaar van 2020 is de parking klaar voor gebruik.
Infomarkt Gedempte Zuiderdokken
Aangepast definitief ontwerp
Hier vindt u het aangepaste definitieve ontwerp. Het in het rood aangeduide deel betreft de verleende omgevingsvergunning voor Steendok, goedgekeurd op 27 juni 2019.
Start openbaar onderzoek eerste fase park
Vanaf 25 september loopt het openbaar onderzoek rond de aanvraag van de omgevingsvergunning voor de uitvoering van de eerste fase van het ontwerp ‘Dok Zuid’, het rode deel op het plan. Tijdens deze periode kan iedereen de plannen inkijken en eventuele opmerkingen en bezwaren indienen.
De dienst vergunningen van de stad Antwerpen onderzoekt deze en motiveert in de vergunning welke maatregelen noodzakelijk zijn om tegemoet te komen aan de gegronde bezwaren.
Infomarkt zuiderdokken
Gedempte Zuiderdokken - Update werken
Update werken Gedempte Zuiderdokken
De Raad voor Vergunningsbetwistingen heeft zich op 29 mei 2018 uitgesproken in de schorsingsprocedure die werd ingesteld tegen de bouw van de ondergrondse parking onder de Zuiderdokken. De Raad heeft besloten dat de stedenbouwkundige vergunning geschorst wordt. Dat betekent dat alle werken op de Gedempte Zuiderdokken waaronder de huidige werf van parking Steendok blijven stilliggen, tot er een uitspraak ten gronde komt over de vernietiging van de vergunning.
De stad Antwerpen bekijkt wat de mogelijke volgende stappen kunnen zijn in dit dossier. Wat het effect is van deze beslissing op de timing van de volledige werken is nu nog niet duidelijk. Dra er meer nieuws is kan u het hier terugvinden.
Neem een kijkje op de werf van de Gedempte Zuiderdokken
Definitief ontwerp Gedempte Zuiderdokken
Op 23 maart 2018 keurde het college het definitieve ontwerp voor de Gedempte Zuiderdokken goed.
Aanleg tijdelijke buurtvoorzieningen
Op de Gedempte Zuiderdokken de eerste voorbereidende werken van start gegaan, het verplaatsen van de buurtvoorzieningen en de opbouw van de werfketen voor tijdens de aanleg van de parking. Beide voorzieningen blijven gedurende de bouw van beide parkings op deze locatie.
Voorontwerp Dok Zuid
Het voorontwerp is goedgekeurd
Atelier Dok Zuid
Participatie met scholen uit de buurt
DOK ATELIER ZUID
Schetsontwerp Dok Zuid
Het schetsontwerp, met de naam 'Dok Zuid', wordt goedgekeurd.
Inspraak schetsontwerp 'Dok Zuid'
Infomoment over mobiliteit Gedempte Zuiderdokken
Inspraak over wedstrijdontwerp 'Dok Zuid'
Tentoonstelling vijf wedstrijdontwerpen
Resultaten bevraging en tafelgesprekken
Goedkeuring projectdefinitie
In september 2015 werd de projectdefinitie goedgekeurd voor de heraanleg van het openbaar domein van de Gedempte Zuiderdokken.
