Gedempte Zuiderdokken
Aanleg park fase 2 Gedempte Zuiderdokken - Schippersdok
Op maandag 10 januari starten de werken voor de aanleg van de tweede fase van het park op de Gedempte Zuiderdokken. Dat is het centrale gedeelte boven het voormalige Schippersdok.
De werken verlopen in 2 fases:
• Fase 1: 10 januari 2021 - zomer 2022:
- Aanleg van de riolering en heraanleg Waalsekaai tussen de Lakenstraat en de Wapenstraat en in het park
- Vanaf 31/01: aanleg van de riolering en heraanleg Vlaamsekaai tussen de Gillisplaats en de Museumstraat
Tijdens deze fase zullen de woningen en handelszaken langs de Vlaamse- en Waalsekaai van Schippersdok niet bereikbaar zijn voor voertuigen. Indien u eigenaar bent van een parkeergarage kan u tijdens de werken een minderhindervergunning aanvragen bij de stad Antwerpen via het e-loket op www.antwerpen.be. Handelaars die hinder ondervinden, kunnen een hinderattest aanvragen via www.ondernemeninantwerpen.be
Op parking Schippersdok, parallel aan de Vlaamsekaai, wordt er een omleiding voorzien zodat de auto- en busparking bereikbaar blijft. Deze omleidingsweg is tevens de route voor fietsers en is bereikbaar via de Museumstraat.
De 2 sportvelden, de speeltuin en de hondenloopzone langs de Vlaamsekaai verdwijnen tijdens deze fase van de werken. In de lente van 2022 opent het eerste deel van het park ter hoogte van Steendok met een nieuw sportveld en een speeltuin. In de laatste fase van de heraanleg van het park wordt er ook een nieuwe hondenloopzone voorzien. Tot die tijd kan u terecht in de hondenloopzones op de De Gerlachekaai en de Singel.
• Fase 2: september 2022 – lente 2023
- Aanleg park met twee waterbassins, een groot grasveld, grote zitbanken, bomen, struiken, bloemen
Bekijk hier de presentatie van 5 minuten over de werken.
Gewijzigde wijkcirculatie

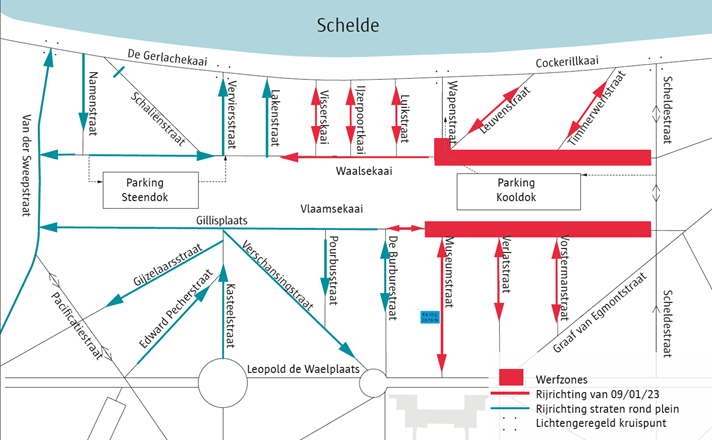

De huidige wijkcirculatie zal tijdens de werken wijzigen. Op onderstaand plan ziet u de straten die vanaf 10/01/2022 van rijrichting veranderen.
Nieuwsbrief Het Zuid in verandering - juni 2021
Met deze nieuwsbrief houden we je graag op de hoogte van de werken op en rond de Gedempte Zuiderdokken. Eind vorig jaar startten de werken voor de eerste fase van het park, de heraanleg van de Vlaamse- en de Waalsekaai en de tweede ondergrondse parking Kooldok. We zoeken ook enthousiaste tuiniers om de eerste samentuin mee op te starten.
Opbouw bodemlaag
Uitgebreide technische uitleg door studiebureau Tractebel
Huidige aanvullingen (in uitvoering door aannemer Van Laere):
- De aanvullingen bovenop de ondergrondse parking geschieden tot het toekomstig niveau maaiveld -60cm ; de opbouw van het parkproject start pas vanop dit niveau zowel wat betreft de funderingen als de groene zones.
- Dhr. Erik De Waele, als adviseur betrokken bij het ontwerpteam voor het grote groene geheel, bevestigt dat “bomen geen teeltaarde nodig hebben op een diepte van 60cm of meer . Humus en organische stoffen in de ondergrond geven aanleiding tot verzakkingen en vergassing” hetgeen niet wenselijk is.
- Bomen zullen later wel steun, lucht en water zoeken in de ondergrond, de huidige aanvullingen in uitvoering. De voorziene opbouw blijkt dus vanuit structureel standpunt de juiste
- De diepere ondergrond moet goed doorlaatbaar zijn en niet verdicht ter hoogte van de groenvakken; alle aanvullingen geschied(d)en derhalve met gronden die obv de over gemaakte granulometrische en milieuhygiënische eigenschappen werden goedgekeurd.
- AG Vespa waakt bijkomend over volgende eigenschappen dewelke zullen worden gemeten adhv steekproefsgewijze staalname: aanwezigheid van zouten en te extreme pH.
Teeltlaag beplanting (uit te voeren door aannemer Stadsbader in opdracht van AG Vespa):
- De aannemer zal vanaf medio 2021, in de zone bovenop de parking, verder met het infrezen van 5cm lava 5/16cm in de bovenste 20cm van de aanvulling door aannemer Van Laere ten einde te sterke laagvorming te vermijden.
- De voorziene teelt laag op een dikte van 60cm is verschillend al naargelang de positie en de voorziene beplanting: deze is samengesteld uit een mengeling van teelaarde, bosgrond en lava met elk hun specifieke percentages.
- Elk van de samenstellende onderdelen zal dienen te beantwoorden aan de eisen van het specifieke bestek en worden goedgekeurd door alle projectstakeholders: ontwerpbureau, bouwheer maar ook de groenaannemer die nadien ook verantwoordelijk wordt voor (het onderhoud van) de groenaanleg.
- Voor de bomen in de verhardingen werden specifieke boombunkers voorzien die in verbinding staan met de aanliggende groenzones i.f.v. voldoende doorwortelbare oppervlakte en voedingsbodem ten einde ook deze bomen alle kansen te bieden.
- Tijdens de uitvoering zal nauw worden toegezien op het correct aanbrengen van alle materialen en het voorkomen van elk structuurbederf tesamen met toezicht op een gedegen waterhuishouding en, opnieuw, de monitoring van het zoutgehalte en de pH.
Bestaande platanen:
- Deze bomen werden voor aanvang van de werken aan de ondergrondse parking reeds onderzocht
- Bijkomend werden deze in het najaar 2020 nogmaals onderzocht, visueel en via sleuvenonderzoek
- Het dossier voorziet in een aantal maatregelen ten einde deze bomen op te waarderen zodat zij passen.
