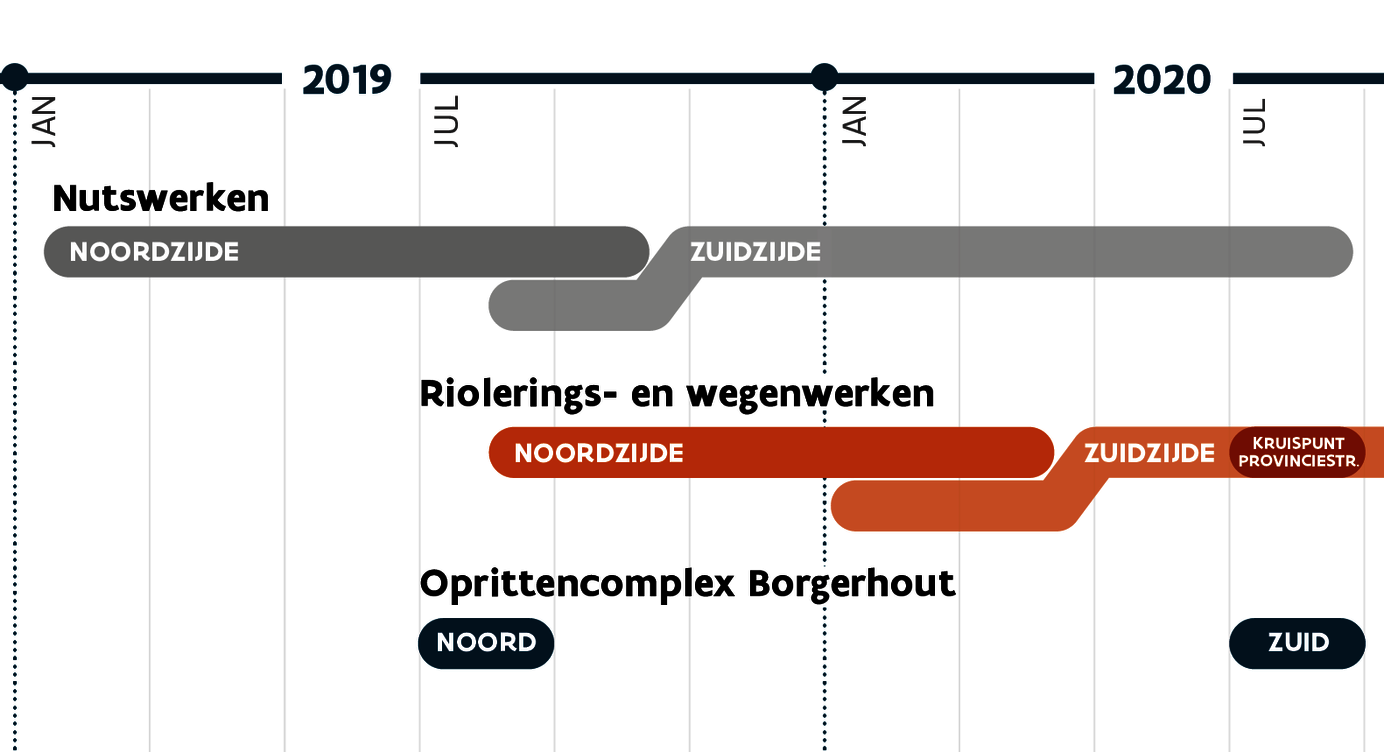

Plantin en Moretuslei
Start herinrichting oprittencomplex Borgerhout zuidzijde
In de zomer van 2020 wordt er gewerkt op het op- en afrittencomplex Borgerhout met de Ring. In deze tweede fase wordt de zuidzijde, de kant van de afrit Borgerhout komende vanuit Gent op de Ring, aangepakt.
Plantin en Moretuslei noordzijde: eerste deel klaar
Het eerste deel van de heraanleg van de noordzijde van de Plantin en Moretuslei, tussen de Wilrijkstraat en de Provinciestraat stadinwaarts, is helemaal klaar. In deze zone zijn de riolering, de parkeervakken en het fiets- en voetpad vernieuwd.
Einde herinrichting oprittencomplex Borgerhout noordzijde
Op de brug over de Ring, tussen het kruispunt met de Singel en het Ringfietspad in de richting van het stadscentum, zijn de rijstroken opgeknapt en de fiets- en voetpaden helemaal vernieuwd. Ook de ruime wachtzone voor fietsers en voetgangers aan het kruispunt met de Singel springt in het oog.
Start herinrichting Plantin en Moretuslei noordzijde
De eigenlijke herinrichting van de Plantin en Moretuslei begint naar verwachting in de zomer van 2019. De werken worden opgedeeld in een aantal grote fases en deelfases om de hinder zo beperkt mogelijk te houden. De herinrichting start aan de kant van de oneven huisnummers. We werken vanaf de Wilrijkstraat richting de Charlottalei, en vervolgens aan de andere kant van de weg terug vanaf de Charlottalei naar de Wilrijkstraat.
De precieze planning en fasering van de werken zal tegen begin 2019 duidelijk zijn.
Start herinrichting oprittencomplex Borgerhout noordzijde
In de zomer van 2019 wordt er ook gewerkt op het op- en afrittencomplex Borgerhout met de Ring. In een eerste fase wordt de noordzijde, de kant van de afrit Borgerhout komende vanuit Nederland op de Ring, aangepakt.
Infomoment start hoofdwerken Planin en Moretuslei
Start voorbereidende nutswerken
De nutsmaatschappijen starten met het verplaatsen en vernieuwen van hun kabels en leidingen voor gas, elektriciteit, water en telecom eerst verplaatsen en vernieuwen.
In de eerste fase, die duurt tot de zomer van 2019, wordt gewerkt aan de kant van de oneven huisnummers vanaf de Wilrijkstraat tot aan de Van Immerseelstraat. De nutswerken vinden voornamelijk plaats in het voetpad, maar er zal ook hinder zijn op het fietspad en op de rechterrijstrook aan deze kant van de weg. Ook in de middenberm worden enkele nieuwe kabel getrokken.
Infomoment start voorbereidende nutswerken Planin en Moretuslei
Goedkeuring definitief ontwerp Plantin en Moretuslei
Na een infomoment met zowel de bedrijven als de bewoners is het concept technisch verder uitgewerkt tot een definitief plan. Hierin zijn alle opstelruimtes voor fietsers en voetgangers ter hoogte van de verkeerslichten verder op punt gesteld en zijn de vele pleintjes in de straat verder uitgetekend.

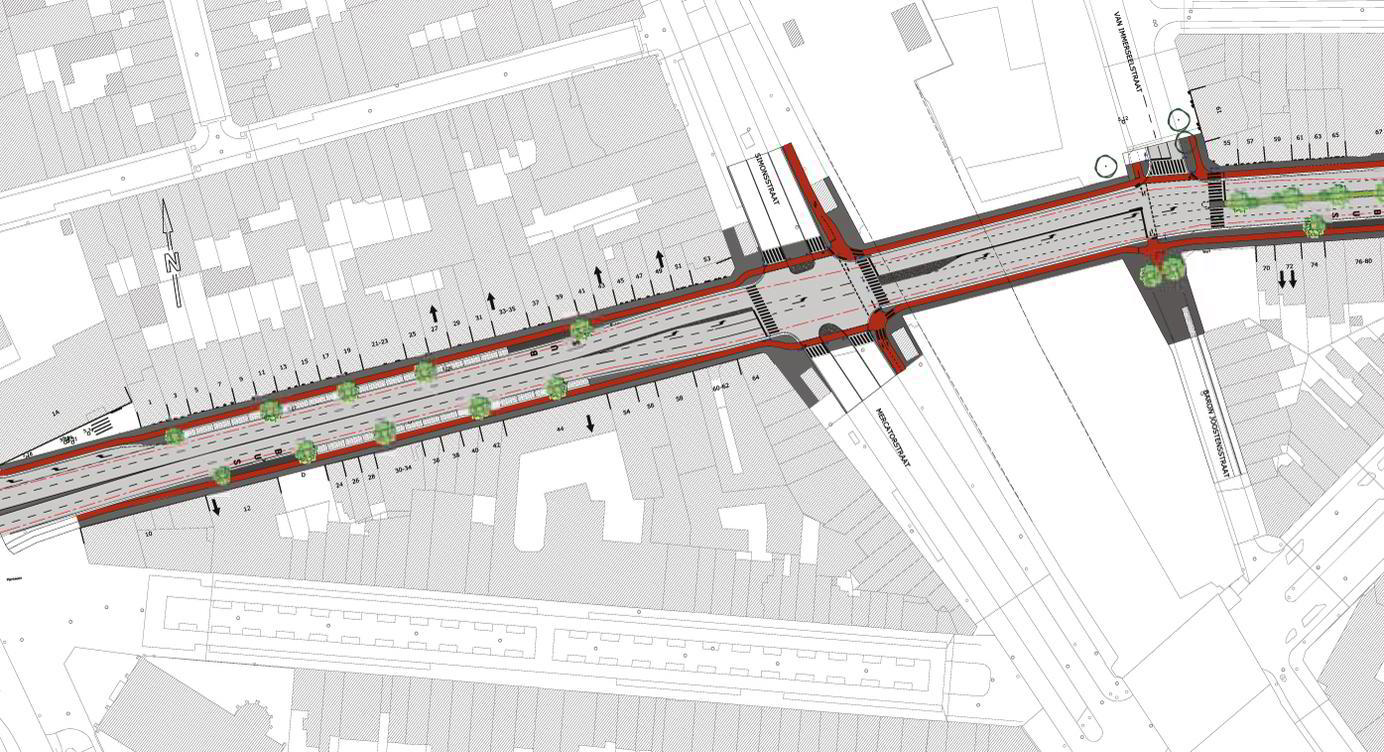

In het definitief ontwerp worden zo’n 112 nieuwe bomen voorzien, zowel in de middenbermen als in de parkeervakken. Er zullen in totaal 126 parkeerplaatsen beschikbaar zijn over de volledige route.
Infomoment concept nieuwe voet- en fietspaden
Eerste plan heraanleg voet- en fietspaden
Het eerste plan voor de herinrichting van de Plantin en Moretuslei is klaar.
Bekijk het plan hier.
